辰溪抽水蓄能電站項目建設進入關鍵階段

王潤菁 向輝 汪也群     2025-07-07 14:20:01

湖南日報·新湖南客戶端7月7日訊 (通訊員 王潤菁 向輝 汪也群夏日炎炎,干勁十足。辰溪抽水蓄能電站位于懷化市辰溪縣境內,是國家能源局“十四五”重點實施項目之一。2025年已過去一半,湖南省辰溪抽水蓄能電站項目施工現場47個作業面全面開工,建設者們爭分奪秒,全力以赴沖刺。

湖南省辰溪抽水蓄能電站位于懷化市辰溪縣修溪鎮,裝機容量1200MW,安裝4臺單機容量為300MW的可逆式水輪發電機組,項目總投資78.65億元,建成后將承擔湖南電網的調峰、填谷、儲能等重要功能。

據項目部介紹,目前工程進展順利,多個關鍵節點取得突破:上水庫工程目前已經完成右壩肩壩頂以上邊坡開挖和左壩肩EL.705以上邊坡開挖。地下廠房的通風兼安全洞開挖支護全部完成,進廠交通洞洞身開挖支護完成281.1米(全長188.45m) 下水庫導流洞、泄洪洞已貫通,導流洞邊頂拱襯砌完成,泄洪洞邊頂拱及底板混凝土澆筑正緊張進行。進場道路、場內道路及施工輔助設施建設同步推進。

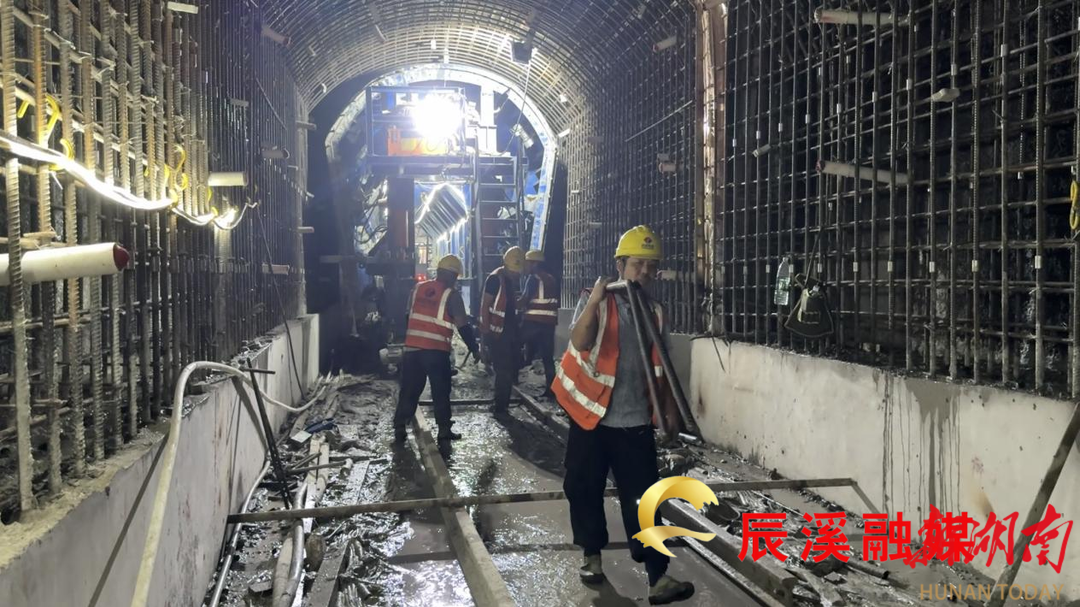

其中,下庫導流泄洪洞的建設進展尤為關鍵,直接關系到今年截流目標能否如期實現。導流洞總長280米,目前1次襯砌已全部完成,2次襯砌的鋼筋框架正在搭建,已完成60多米,預計7月底全面完成。

面對緊張的工期,項目部采取多項措施確保進度與安全。“我們堅持‘安全第一、質量至上’的原則,通過倒排工期、細化任務,確保每個環節按時完成?!焙鲜〕较樗钅茈娬卷椖靠偣こ處煼娇普f。

根據計劃,湖南省辰溪抽水蓄能電站將于2028年底實現首臺機組并網發電,2029年6月30日實現全容量并網發電。項目的建成將為湖南電網的穩定運行和區域經濟的高質量發展提供堅實保障。
